ProjeQtOr free project management software - Planification entre 2 dates - ProjeQtOr

Prochaines Sessions

Les prochaines formations et démonstrations sont ouvertes, inscrivez-vous rapidement !



Démonstration de ProjeQtOr

(gratuit, sur inscription)


13 mai 2025 (10h30-12h)

5 juin 2025 (16h-17h30)




Planifiez avec ProjeQtOr

14 et 15 mai 2025 (9h-12h30)

18 et 19 juin 2025 (9h-12h30)




Administrez avec ProjeQtOr

20 et 21 mai (9h-12h30)

25 et 26 juin (9h-12h30)







Planification entre 2 dates

More
14 Jan 2014 19:34 #1 by ant740
Bonjour,

Je voudrai affecter des taches récurrentes avec comme règle de planif "entre 2 dates"
- Les dates validées sont 01/01/2014 et 31/12/2014
- Les ressources ont assez de dispo (largement)

Lorsque je lance la planification automatique, la date de fin planifiée dépasse la date de fin validée (de plusieurs semaines)
Comment est ce possible ?


Merci d'avance
Anthony

Please Connexion or Create an account to join the conversation.

More
15 Jan 2014 12:16 - 15 Jan 2014 12:17 #2 by ant740
Replied by ant740 on topic Planification entre 2 dates
Bonjour,

Après quelques recherches, j'ai l'impression que la planification automatique ne peut pas descendre sous 0.7 heure et tente d'être constante, quitte à depasser la date de fin

exemple :

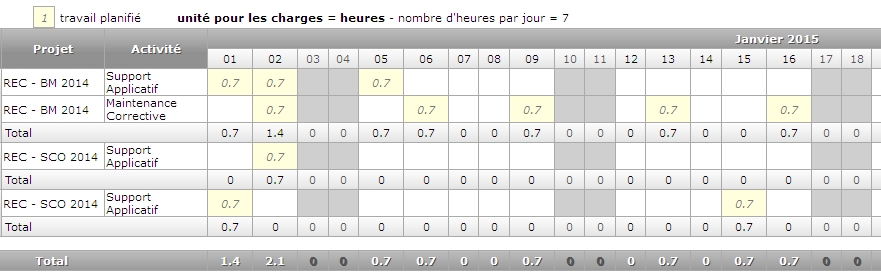

la charge affectée est de 75 heures sur l'année (01/01/2014 au 31/12/2014 => 253 jours)
la planification donne 2 jours par semaine à 0.7 heure par jour (au lieu de 0.3 environ tous les jours de la semaine, mais ce n'est pas très important)
52 semaines * 1.4h = 72.8

pour arriver à 75 heures, il faut encore 2 semaines à 1.4 heures

==> La planification auto considère donc que la tache sera finie mi-janvier 2015, ce qui déclenche une alerte


Y'a t il une solution à ce problème ?
Merci d'avance


Anthony
Attachments:
Last edit: 15 Jan 2014 12:17 by ant740. Reason: ajout pièce jointe

Please Connexion or Create an account to join the conversation.

More
15 Jan 2014 13:13 #3 by babynus
Replied by babynus on topic Planification entre 2 dates
PLEASE POST IN ENGLISH.
___

Minimum planning scale = 0,1 (~0,7 hour).

Is there some unavailibility of resource at the end of the year (holidays or else) ?

Babynus
Administrator of ProjeQtOr web site

Please Connexion or Create an account to join the conversation.

More
15 Jan 2014 13:32 #4 by ant740
Replied by ant740 on topic Planification entre 2 dates
Hello,


Thanks for your answer
I'll try to translate my posts.... (and sorry for my english)

No unvalaibility for resources

But, I think I understand problem :
- The minimum allocation is 0.7 hours
- Automatique assignment is evenly distributed. Exemple : 1 day of 0.7 hours per week for 1 year (52 weeks)
==> If job's time is 37 hours, it will take 53 weeks to achieve and the end date will be exceeded

Automatic scheduling should it not increase the time allocation of the final week, for not exceed the end date validated ?


Anthony

Please Connexion or Create an account to join the conversation.

More
15 Jan 2014 14:01 #5 by babynus
Replied by babynus on topic Planification entre 2 dates
Almost sure it is a rounding issue.
I opened Ticket #1271 to have a look at it.

Babynus
Administrator of ProjeQtOr web site

Please Connexion or Create an account to join the conversation.

More
15 Jan 2014 14:04 #6 by ant740
Replied by ant740 on topic Planification entre 2 dates
ok, thanks !

Please Connexion or Create an account to join the conversation.

Moderators: babynusprotion
Time to create page: 0.047 seconds

Paramétrages de cookies

×

Cookies fonctionnels

Ce site utilise des cookies pour assurer son bon fonctionnement et ne peuvent pas être désactivés de nos systèmes. Nous ne les utilisons pas à des fins publicitaires. Si ces cookies sont bloqués, certaines parties du site ne pourront pas fonctionner.

Session

Veuillez vous connecter pour voir vos activités!

Autres cookies

Ce site web utilise un certain nombre de cookies pour gérer, par exemple, les sessions utilisateurs.
