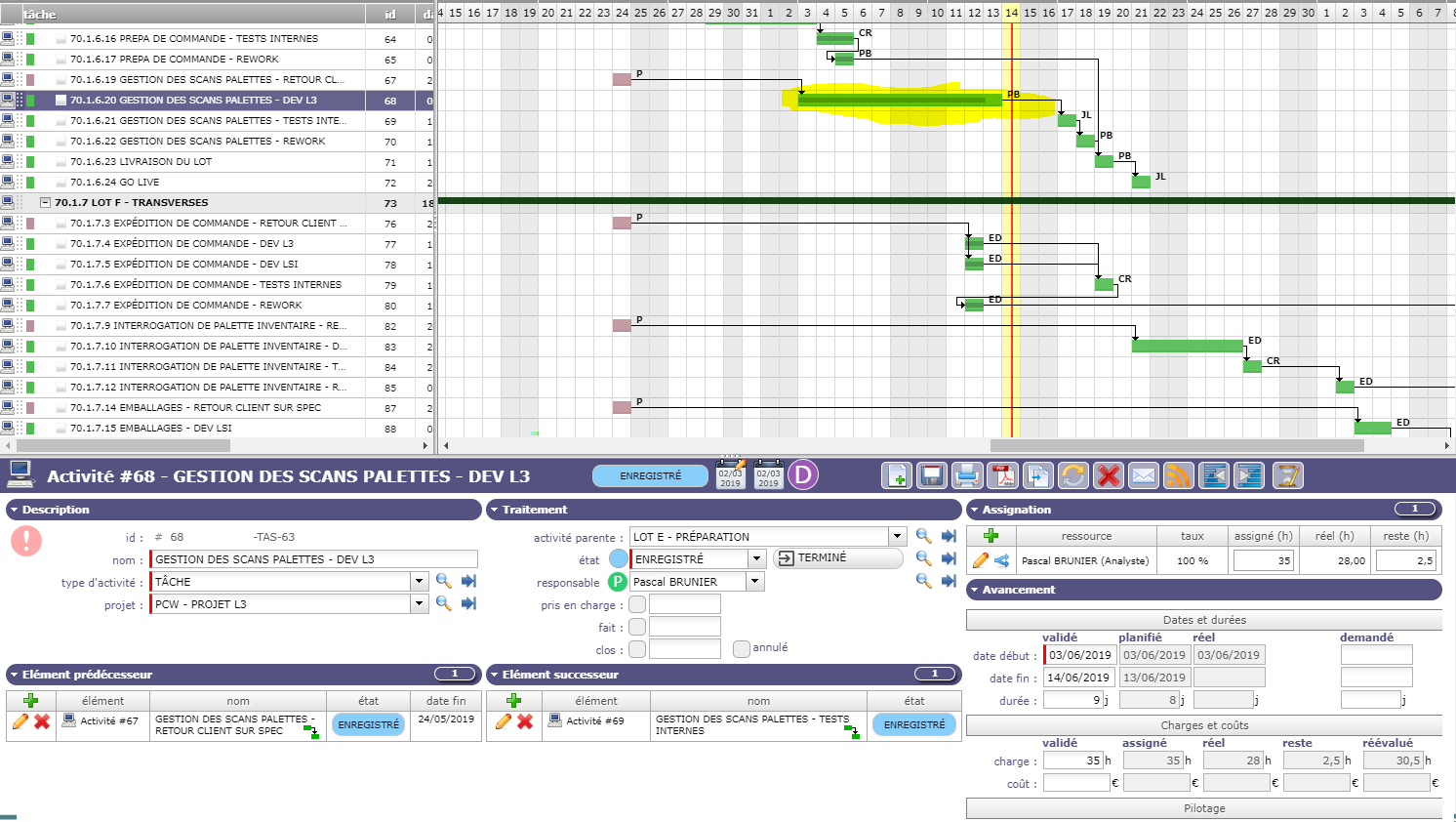

On the underligned task, my ressource has to work today on that. I force validated end date to today, bu even when launching new calcultaion, green bar still blocked on yesterday.
does your ressource have free work time for yesterday ?
If timesheet isn't full, Projeqtor assume that ressource can have done work yesterday but no update real work...
En poursuivant votre navigation, vous acceptez le dépôt de cookies tiers destinés au bon fonctionnement et à la sécurisation du site (gestion de session, reCaptcha) et à une analyse statistique anonymisée des accès sur notre site (Google Analytics). Si vous vous inscrivez, les informations que vous fournirez ne seront jamais divulguées à un tiers sous quelque forme que ce soit. En savoir plus
Cookies settings
×
Functional Cookies
Ce site utilise des cookies pour assurer son bon fonctionnement et ne peuvent pas être désactivés de nos systèmes. Nous ne les utilisons pas à des fins publicitaires. Si ces cookies sont bloqués, certaines parties du site ne pourront pas fonctionner.
Session
Please login to see yours activities!
Other cookies
Ce site web utilise un certain nombre de cookies pour gérer, par exemple, les sessions utilisateurs.
